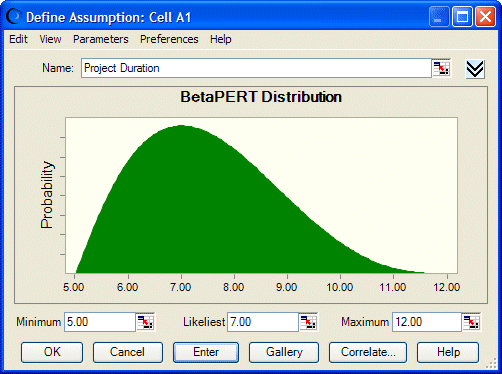

Un jefe de proyectos desea calcular la probabilidad de terminar un proyecto en 9 días. Los proyectos similares normalmente llevan 7 días, pero se pueden terminar en tan sólo 5 días si las condiciones son favorables, y pueden llevar hasta 12 días (Ilustración 83).

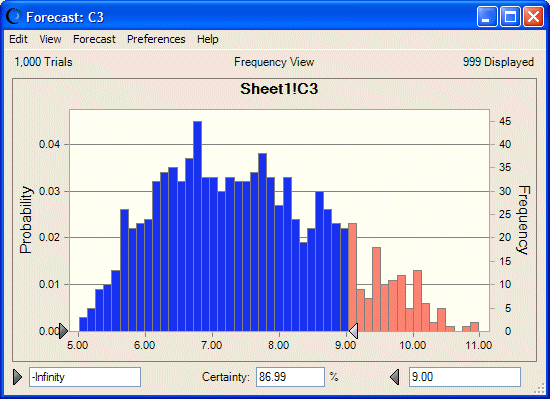

Si la distribución se encuentra en la celda A1 y se crea una previsión con fórmula =A1, los resultados de la simulación muestran que hay un 87% aproximado de probabilidad de finalización del proyecto en 9 días (Ilustración 84).
